Nhiều trường hợp lắp đặt máy CNC bị chậm không phải vì máy về muộn, mà vì xưởng chưa chuẩn bị xong những điều kiện cần thiết như điện 3 pha, nền đặt máy, khí nén, lối đưa máy vào và không gian thao tác xung quanh. Chỉ cần thiếu một trong các hạng mục này, tiến độ lắp đặt và chạy máy ban đầu rất dễ bị ảnh hưởng.
Vì vậy, trước khi máy CNC về xưởng, doanh nghiệp nên chuẩn bị theo hướng hạ tầng xong trước, máy về sau. Khi nền móng, nguồn điện, khí nén, mặt bằng và điều kiện lắp đặt đã sẵn sàng, quá trình đưa máy vào vị trí, cân chỉnh và vận hành sẽ thuận lợi hơn, đồng thời giảm bớt rủi ro phát sinh trong ngày lắp máy.
Nền móng và vị trí đặt máy cần đáp ứng những gì?

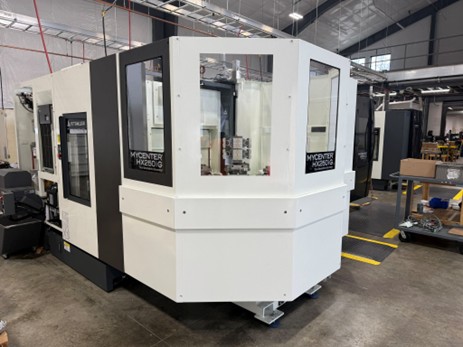

Nền xưởng cần đủ chịu tải và chừa khoảng thao tác phù hợp trước khi đặt máy CNC
Nền móng và vị trí đặt máy là hai yếu tố ảnh hưởng trực tiếp đến độ ổn định khi vận hành, độ chính xác gia công và tuổi thọ lâu dài của máy CNC. Nếu nền không đủ chắc, mặt sàn không ổn định hoặc vị trí đặt máy quá chật, xưởng có thể gặp khó khăn ngay từ khâu lắp đặt, cân chỉnh cho đến quá trình sử dụng sau này.
Trước hết, sàn đặt máy cần đủ khả năng chịu tải theo trọng lượng máy và tải vận hành thực tế. Với các dòng máy lớn hoặc cấu hình nặng, yêu cầu về nền thường cao hơn so với các máy tiêu chuẩn. Ngoài tải trọng bản thân máy, cũng cần tính đến rung động trong quá trình vận hành và các tác động từ môi trường xung quanh nếu khu vực đặt máy gần các nguồn rung khác trong xưởng.
Bên cạnh đó, vị trí đặt máy nên được bố trí sao cho đủ khoảng thao tác và bảo trì. Không gian xung quanh cần đủ để vận chuyển máy vào vị trí, mở cửa máy, thao tác nạp phôi, thay dao, vệ sinh, bảo dưỡng và xử lý sự cố khi cần. Nếu chừa khoảng quá sát, quá trình sử dụng về sau sẽ rất bất tiện dù lúc đầu vẫn có thể lắp máy vào được.
Trong trường hợp phải làm nền mới hoặc gia cố lại nền cũ, doanh nghiệp cũng cần tính trước thời gian chờ để nền đạt độ ổn định cần thiết trước khi đưa máy vào lắp đặt. Đây là bước nhiều xưởng dễ chủ quan, dẫn đến việc máy đã về nhưng mặt bằng vẫn chưa sẵn sàng.
Điều quan trọng là khi chuẩn bị vị trí đặt máy CNC, xưởng không nên chỉ tính đến việc đặt vừa máy, mà cần tính cả khả năng chịu tải, độ ổn định của nền, khoảng thao tác xung quanh và sự thuận tiện trong quá trình vận hành lâu dài. Chuẩn bị kỹ từ đầu sẽ giúp việc lắp đặt thuận lợi hơn và giảm bớt nhiều phát sinh về sau.
Yêu cầu điện 3 pha, khí nén và làm mát cho máy CNC

Điện 3 pha, khí nén và hệ thống làm mát cần được chuẩn bị đúng trước khi lắp máy CNC
Nếu nền móng và mặt bằng là phần chuẩn bị bên ngoài, thì điện 3 pha, khí nén và làm mát lại là nhóm điều kiện ảnh hưởng trực tiếp đến việc máy có thể lắp đặt và chạy ổn định hay không. Nhiều xưởng chỉ đến ngày đưa máy về mới phát sinh vướng mắc ở các hạng mục này, dẫn đến chậm đấu nối, chậm chạy thử và kéo dài thời gian bàn giao.
Với nguồn điện 3 pha, điều quan trọng không chỉ là có điện, mà là điện phải phù hợp với đúng yêu cầu của máy. Xưởng cần kiểm tra kỹ điện áp, dây dẫn, aptomat và vị trí đấu nối ngay từ đầu. Trong thực tế, thông số điện có thể thay đổi theo từng dòng máy và cấu hình đi kèm, vì vậy nếu chuẩn bị theo ước lượng chung thì rất dễ thiếu hoặc sai khi bước vào lắp đặt.
Khí nén cũng là hạng mục thường bị đánh giá thấp lúc đầu nhưng lại ảnh hưởng rõ trong quá trình chạy máy. Không ít trường hợp xưởng đã có sẵn hệ thống khí, nhưng áp không đủ, lưu lượng không ổn định hoặc đường khí chưa kéo tới đúng vị trí cần lắp. Khi đó, dù máy đã vào đúng chỗ, việc chạy thử vẫn có thể bị gián đoạn.
Một điểm khác cũng cần chuẩn bị sớm là hệ thống làm mát và các thiết bị phụ trợ liên quan. Tùy theo cấu hình máy, doanh nghiệp có thể phải chuẩn bị trước dung dịch làm mát, bồn chứa, hệ thống cấp nước làm mát hoặc những thiết bị đi kèm khác. Đây là phần dễ bị xem nhẹ trong khâu chuẩn bị, nhưng lại ảnh hưởng trực tiếp đến khả năng vận hành liên tục sau khi lắp máy.
Vì vậy, khi chuẩn bị hạ tầng cho máy CNC, điện, khí nén và làm mát cần được kiểm tra theo đúng cấu hình thực tế của máy, thay vì chuẩn bị theo kinh nghiệm chung. Làm kỹ từ đầu sẽ giúp quá trình lắp đặt diễn ra thuận lợi hơn và hạn chế được nhiều phát sinh vào sát ngày đưa máy vào vận hành.
Lối cẩu hạ, đường đưa máy vào xưởng và an toàn lắp đặt

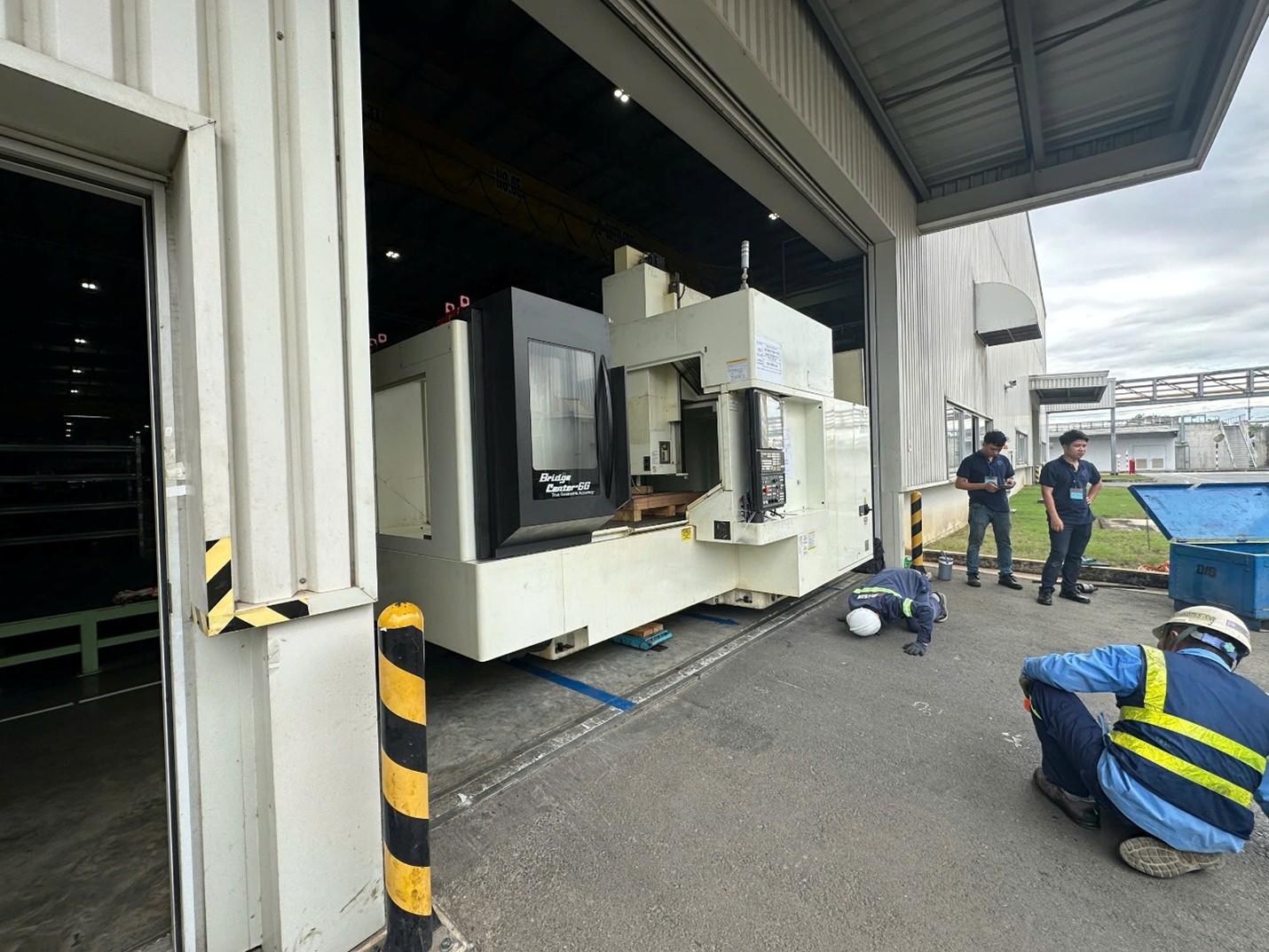

Lối đưa máy vào xưởng và thiết bị nâng hạ cần được khảo sát kỹ trước ngày lắp đặt
Một khâu rất hay bị xem nhẹ trước ngày lắp máy là đường đưa máy vào xưởng và phương án cẩu hạ. Trên thực tế, không ít trường hợp máy đã về tới nơi nhưng vẫn chưa thể đưa vào vị trí lắp đặt vì cửa vào quá hẹp, lối đi vướng vật cản, nền không phù hợp hoặc thiết bị nâng hạ chưa được chuẩn bị đúng.
Vì vậy, trước khi máy về, xưởng nên kiểm tra lại toàn bộ tuyến đường di chuyển từ điểm dỡ hàng đến vị trí đặt máy. Cần bảo đảm cửa ra vào đủ rộng, lối đi thông thoáng, không bị vướng cột, bậc nền, hệ thống ống hoặc các thiết bị khác trong xưởng. Nếu máy phải di chuyển qua nhiều đoạn hẹp hoặc phải đổi hướng nhiều lần, việc khảo sát trước càng cần được làm kỹ hơn.
Bên cạnh đó, phương án cẩu hạ và nâng chuyển cũng phải phù hợp với trọng lượng, kích thước và cách bố trí của từng máy. Xe nâng, cẩu hoặc các thiết bị hỗ trợ cần được chuẩn bị sẵn, đồng thời phải tính trước không gian thao tác để việc đưa máy vào vị trí diễn ra an toàn và thuận lợi. Nếu chọn thiết bị không phù hợp hoặc chuẩn bị thiếu, quá trình lắp đặt rất dễ phát sinh rủi ro và chậm tiến độ.
Yếu tố an toàn cũng cần được tính đến ngay từ đầu, không nên đợi đến ngày lắp mới xử lý. Khu vực đưa máy vào cần đủ khoảng trống để thao tác, hạn chế người không liên quan đi lại trong lúc nâng hạ, đồng thời bảo đảm mặt bằng không trơn trượt hoặc mất ổn định. Khi đường vào, thiết bị nâng chuyển và không gian thao tác đã được chuẩn bị kỹ, việc lắp đặt sẽ chủ động hơn và giảm đáng kể những rủi ro phát sinh trong quá trình đưa máy vào xưởng.
10 lỗi chuẩn bị làm trễ tiến độ lắp máy CNC
Nhiều trường hợp lắp đặt máy CNC bị chậm không phải vì máy về muộn, mà vì xưởng chưa chuẩn bị xong các điều kiện cần thiết trước ngày lắp. Dưới đây là những lỗi thực tế rất dễ gặp trong quá trình chuẩn bị.
1. Nền đặt máy chưa hoàn thiện đúng thời điểm
Có xưởng đến sát ngày máy về vẫn chưa xong nền, hoặc nền mới chưa đủ thời gian ổn định. Khi đó, máy đã về nhưng vẫn chưa thể đưa vào lắp đặt đúng kế hoạch.
2. Điện 3 pha chưa kéo tới đúng vị trí máy
Nhiều nơi có sẵn điện trong xưởng nhưng chưa chuẩn bị điểm đấu nối, dây dẫn hoặc aptomat phù hợp. Đến ngày lắp mới xử lý thì rất dễ làm chậm tiến độ.
3. Khí nén không đủ áp hoặc chưa sẵn sàng
Một số xưởng chỉ kiểm tra sơ bộ là đã có khí nén, nhưng khi chạy thử mới phát hiện áp không ổn định hoặc đường khí chưa kéo tới vị trí cần lắp. Đây là lỗi khá phổ biến trong giai đoạn chuẩn bị.
4. Chưa khảo sát kỹ lối đưa máy vào xưởng
Máy có thể về đúng hẹn nhưng cửa vào quá hẹp, lối đi bị vướng hoặc không đủ không gian để xoay chuyển. Nếu không kiểm tra trước, việc đưa máy vào đúng vị trí sẽ mất thêm rất nhiều thời gian.
5. Không kiểm tra tải trọng và độ ổn định của sàn
Với những máy có trọng lượng lớn, chỉ nhìn mặt bằng bằng cảm giác là chưa đủ. Nếu sàn không đáp ứng đúng yêu cầu, xưởng có thể phải dừng lại để xử lý lại nền.
6. Thiếu các hạng mục phụ trợ đi kèm
Dung dịch làm mát, chiller, hút dầu, hút sương dầu hoặc các thiết bị hỗ trợ khác thường dễ bị bỏ sót. Đến khi lắp xong mới phát hiện thiếu thì máy vẫn chưa thể vận hành trơn tru.
7. Không chừa đủ khoảng thao tác quanh máy
Nhiều xưởng chỉ quan tâm máy có đặt vừa hay không, nhưng lại quên khoảng mở cửa, nạp phôi, vệ sinh và bảo trì. Điều này khiến việc sử dụng về sau rất bất tiện.
8. Thiết bị nâng hạ chưa chuẩn bị phù hợp
Nếu xe nâng, cẩu hoặc phương án di chuyển máy chưa được tính trước, việc đưa máy từ điểm dỡ hàng vào vị trí lắp đặt sẽ dễ phát sinh chậm trễ. Đây là khâu quan trọng nhưng hay bị chuẩn bị muộn.
9. Chưa chốt rõ cấu hình và yêu cầu lắp đặt
Khi máy có thêm tùy chọn hoặc thiết bị đi kèm, yêu cầu về điện, làm mát hoặc mặt bằng có thể thay đổi. Nếu không nắm rõ từ sớm, xưởng rất dễ chuẩn bị thiếu.
10. Chuẩn bị theo kinh nghiệm cũ thay vì theo đúng máy sắp lắp
Mỗi dòng máy và mỗi cấu hình đều có yêu cầu riêng. Nếu chỉ làm theo thói quen mà không kiểm tra lại từ đầu, nguy cơ phát sinh và chậm tiến độ là rất lớn.
Chuẩn bị kỹ trước khi máy về sẽ giúp việc lắp đặt diễn ra thuận lợi hơn, đồng thời giảm bớt nhiều phát sinh trong quá trình đưa máy vào vận hành.
Gửi yêu cầu khảo sát trước khi lắp máy CNC
Việc chuẩn bị trước khi lắp máy CNC không nên chỉ dựa vào kinh nghiệm, mà cần bám sát đúng máy, đúng mặt bằng và đúng điều kiện thực tế của xưởng. Khi khảo sát sớm, doanh nghiệp sẽ chủ động hơn trong việc chuẩn bị nền móng, nguồn điện, khí nén, lối đưa máy vào và các hạng mục phụ trợ cần thiết trước ngày lắp đặt.
Nếu xưởng đang có kế hoạch đầu tư máy CNC, bạn nên gửi trước các thông tin như model máy, mặt bằng xưởng, nguồn điện hiện có, nhu cầu khí nén và vị trí dự kiến đặt máy. Trường hợp có sẵn bản vẽ mặt bằng hoặc sơ đồ vị trí lắp máy, việc kiểm tra và tư vấn sẽ nhanh hơn, đồng thời sát với điều kiện thực tế hơn.
